能源互联网初投资模型_如何计算

新网编辑 16 0

什么是能源互联网初投资模型?

能源互联网初投资模型是一套**将分布式能源、储能、微网、通信与控制设备**等一次性投入成本进行结构化量化的工具。它把传统电力项目“设备+施工”的简单估算,升级为**全生命周期视角下的动态资金需求表**,既包含硬件CAPEX,也涵盖软件、调试、培训、保险等隐性费用。 自问自答:为什么叫“模型”而不是“清单”?因为它把不确定的燃料价格、政策补贴、技术迭代风险都折算成概率分布,通过蒙特卡洛模拟输出投资区间,而不是单点数字。 ---

初投资模型由哪些核心模块构成?

1. 设备CAPEX模块

- **光伏组件**:按功率单价×容量×衰减系数 - **储能电池**:按kWh单价×可用容量×循环次数修正 - **边缘控制器**:按节点数×单价×软件授权费 - **通信网关**:按带宽×冗余等级×年服务费折算一次性采购 - **配电改造**:开关柜、母线、保护装置的增容费用

2. 施工与安装模块

- **现场勘查**:无人机测绘+地下管线探测 - **土建工程**:逆变器基础、电池舱防火隔墙 - **二次搬运**:山地项目索道或直升机吊装费 - **调试与并网**:电网公司验收、保护定值整定

3. 软成本模块

- **项目前期**:可研、环评、水保、社稳 - **融资费用**:贷款承诺费、担保费、利息资本化 - **保险**:建安一切险、设备质量险、发电量损失险 - **培训**:运维人员取证、调度员仿真演练 - **预备费**:设计变更、物价上涨、汇率波动 ---

如何计算能源互联网初投资?

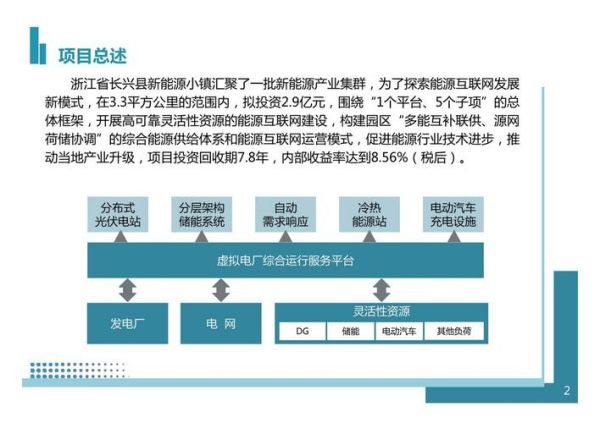

步骤一:建立技术架构清单

先画一张**能源流+信息流+资金流**的三流合一拓扑图,把每个节点拆成设备型号、数量、技术参数。例如: - 光伏:550W双面×1200块=660kW - 储能:磷酸铁锂280Ah×16簇=860kWh - 边缘控制器:支持IEC61850+MQTT双协议×8台

步骤二:获取市场单价

- **公开渠道**:PV Infolink、EnergyTrend周报价 - **集采协议**:与组件、逆变器TOP5厂商签年度框采价 - **历史项目**:参考近12个月同规模EPC中标价下浮3%

步骤三:叠加风险系数

- **技术风险**:新型电池循环次数未经验证,成本上浮5% - **政策风险**:地方补贴退坡,按年均2%递减 - **汇率风险**:美元计价设备按7.2汇率锁定远期结汇

步骤四:现金流时间轴

- T0:合同生效付10%预付款 - T1:设备到场付40% - T2:并网验收付40% - T3:质保到期付10%尾款 用XIRR函数计算加权资金成本,若高于8%则调整融资结构。 ---

三个容易被忽视的成本黑洞

1. **通信调试费**:每增加一个规约转换,现场工程师多驻场3天,人均日薪1200元。 2. **电网接入间隔改造**:110kV变电站若需新增出线柜,停电窗口协调费可能高达50万元。 3. **碳排放履约成本**:若项目未纳入国家核证自愿减排量,未来出售绿电时需额外购买CCER,按30元/吨预留。 ---

如何验证模型的准确性?

- **敏感性分析**:把组件价格、光照小时数、储能循环次数设为±20%波动,观察IRR变化幅度。 - **类比法**:选取同纬度、同规模已投运项目,对比单位千瓦造价差异是否超过5%。 - **专家评审**:邀请电网调度、储能厂商、保险公估三方背对背打分,剔除主观偏差。 ---

案例:华东某园区能源互联网初投资拆解

- **规模**:2MW光伏+1.5MWh储能+800kW充电桩 - **技术路线**:光储直柔+虚拟电厂聚合 - **总投资**:1186万元 - 设备:826万(占比69.6%) - 施工:184万(占比15.5%) - 软成本:176万(占比14.8%) - **单位造价**:5930元/kW,较传统分布式光伏高18%,但**年峰谷套利收益增加42万元**,静态回收期缩短至5.7年。 ---

未来模型演进的三大方向

- **动态定价接口**:与电力现货市场、碳交易所API对接,实时刷新收益假设。 - **数字孪生预演**:在虚拟电厂平台提前跑一年8760小时工况,发现设备过配或欠配。 - **模块化报价库**:把逆变器、EMS、消防系统拆成乐高式SKU,一键生成不同技术路线比选。
