工程爆破到底包含哪些环节?
从拿到设计图纸到最后一车渣土运出工地,**完整流程**可以拆成七步:

- 前期勘察:地质雷达、钻芯取样、地下水走向一个都不能漏;
- 方案设计:孔网参数、单孔药量、起爆顺序用软件反复模拟;
- 行政审批:公安、应急、环保三家会审,缺一份文件都得重来;

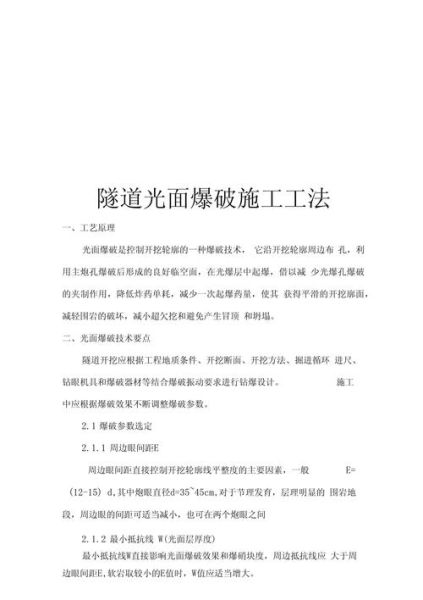

- 钻孔施工:潜孔钻、牙轮钻、顶锤钻按岩层硬度对号入座;
- 装药联网:毫秒雷管段位编号、导爆管四通连接、炸药密度逐孔称重;
- 警戒起爆:三声哨响、对讲机确认、无人机高空巡检同步进行;
- 爆后检查:岩块块度筛分、振动监测数据回传、盲炮排查红外扫描。
爆破安全距离怎么计算?

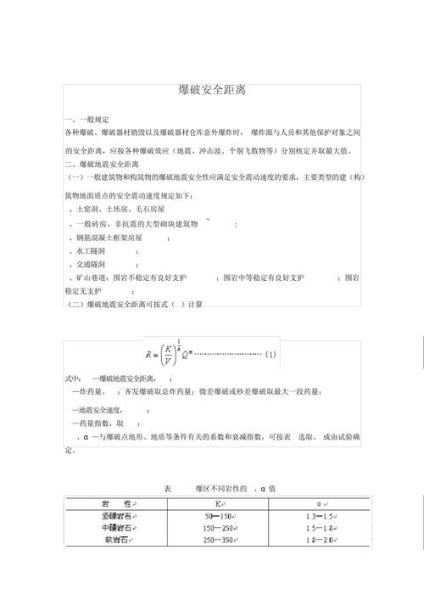

先给出结论:**安全距离=最大振动速度控制值×比例距离系数K÷装药量^(1/3)**。
自己问自己:为什么公式里会出现K值?
因为**岩性不同**,硬岩K取50,软岩K取150,中间岩层按线性插值;同时**建筑结构**也影响K,砖混房再乘1.2,框架房乘1.0,隧道衬砌乘0.8。
再追问:如果现场有高压线怎么办?
高压线塔基础属于**敏感设施**,需在计算结果上再增加30%安全裕度,并采用**预裂爆破**降低振动峰值。

城市与山区爆破差异有多大?
把两种场景摆在一起对比,差异一目了然:
对比维度 | 城市基坑 | 山区路堑 |
---|---|---|
最大单段药量 | 不超过24kg | 可达200kg |
爆破时段 | 限定在10:00-16:00 | 可延长至18:00 |
监测点布置 | 每20米一个 | 每50米一个 |
飞石防护 | 三层橡胶炮被+钢板 | 单层竹笆即可 |
如何降低爆破振动对周边建筑的影响?
自问:除了减少药量,还有别的办法吗?
答:**“分段毫秒延时”**比单纯减药更有效。把一次爆破拆成30段,每段间隔25毫秒,振动峰值可下降70%。
再问:老旧民房已经出现裂缝,还能不能爆?
答:先贴**石膏应变片**监测裂缝扩展速率,若24小时内增量小于0.1mm,可继续施工;超过则暂停,改用**静态破碎剂**。

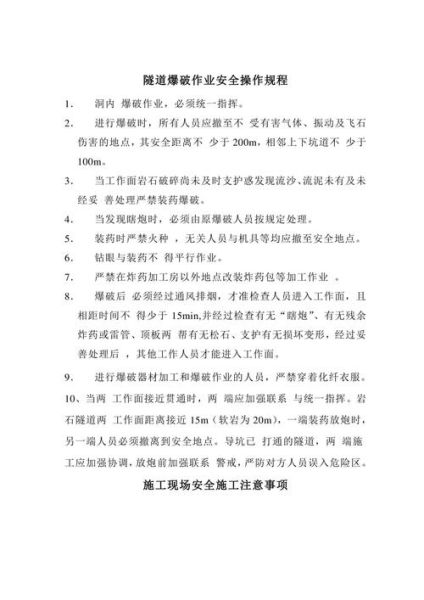

盲炮处理为何必须“双人作业”?
行业规定:**发现盲炮后15分钟内禁止二次进入**,由爆破员和安全员同时到场,一人操作、一人监督。
具体步骤:
- 用**金属探测器**定位雷管位置,误差不超过5cm;
- 注水浸泡炸药10分钟,降低敏感度;
- 采用**竹制工具**掏出填塞物,全程禁止铁器碰撞;
- 重新装起爆药包,连线后撤至200米外。
爆破振动监测数据如何快速解读?
拿到监测报告,先看**PPV(峰值质点振动速度)**是否超标:
- 土坯房:0.5cm/s
- 砖混房:1.0cm/s
- 框架房:2.5cm/s
- 隧道初支:5.0cm/s
再查**主频**是否落在建筑自振频率区间(常见砖混房为4-12Hz),若重合需调整雷管段位避开共振。
未来五年工程爆破技术走向何方?
三大趋势已浮出水面:
电子雷管普及率将超90%——精度±0.1ms,可编程实现“逐孔起爆”;
AI预测模型取代经验公式——输入岩体RQD值、节理产状,自动输出最优孔网;
二氧化碳相变爆破进场——无炸药、无火焰,地铁隧道侧穿居民楼将成常态。
评论列表
