预应力管桩多少钱一米?价格背后的决定因素
“预应力管桩多少钱一米?”这是业主、总包、分包在询价阶段最关心的问题。答案并不固定,2024年华东地区主流PHC-500AB-125型出厂含税价约160~190元/米,但要想拿到精准报价,必须先看懂以下变量:

- 规格型号:外径、壁厚、混凝土强度等级每升一档,单价上浮5%~12%。
- 原材料波动:螺纹钢、预应力钢棒、水泥价格联动,每月调价一次。
- 运输半径:超过150公里,每增加50公里运费加6~8元/米。
- 采购量:一次性下单超3万米,厂家普遍下浮3%~5%。
- 付款方式:现款现货比垫资月结便宜2%~4%。

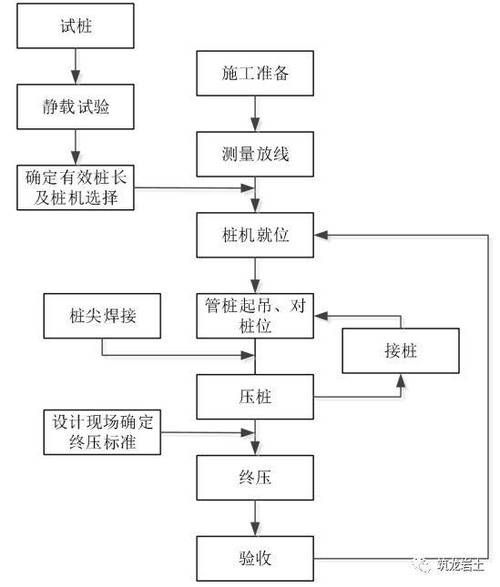

预应力管桩施工工艺流程:从测量放线到静载检测的9个关键步骤
1. 施工准备:场地与机械如何匹配?
自问:软土地区能否直接开锤?
自答:不行。淤泥层厚>6米时,必须先回填1.5米砖渣或碎石,防止桩机下沉。桩机选型遵循“重锤轻击”原则,常用D62柴油锤或液压静压机,确保终压值≥单桩承载力特征值的2.2倍。
2. 测量放线:如何减少累计误差?
使用全站仪布设十字控制网,每10根桩复核一次轴线,并用钢钎打设护桩,避免挖机碾压后偏移。
3. 桩机就位:垂直度控制技巧
在桩机导杆上安装双向水平尺,垂直度偏差≤0.3%;若遇大风天气,采用防风缆绳加固,防止桩身倾斜。
4. 吊桩与喂桩:如何防止桩身开裂?
采用两点吊法,吊点距桩端0.207L(L为桩长)。起吊时轻放轻提,严禁碰撞桩尖,防止端板焊缝损伤。
5. 沉桩:锤击与静压的临界点在哪里?
当贯入度≤2 cm/10击且持续3阵,或静压终压值达到设计值且桩顶位移<5 mm,即可收锤。遇到硬夹层时,先用引孔机预钻φ400孔,再沉桩,避免桩头爆裂。

6. 接桩:电焊还是机械连接?
PHC管桩采用CO₂气体保护焊,焊缝自然冷却≥8分钟后再继续沉桩;机械啮合接头则需在端板涂抹环氧沥青,防止渗水。
7. 送桩:如何确保标高精准?
送桩器长度=设计桩顶标高-地面标高+0.5米,送桩完成后立即用水平仪复测,误差≤±10 mm。
8. 截桩与填芯:桩顶质量如何保护?
采用混凝土切割机环向切槽,截桩后24小时内浇筑C35微膨胀填芯混凝土,深度≥3D(D为桩径),并插入锚固钢筋。
9. 静载检测:抽检比例与判定标准
同一条件下不少于总桩数1%且≥3根。沉降量≤40 mm且Q-s曲线无明显陡降即判定合格。
施工常见问题与解决方案
问题1:桩身断裂如何判断与处理?
低应变检测出现明显缺陷反射波,立即停工并采用钻芯法验证;若断裂位置在浅部,补打一根同型号桩;深部断裂则采用高压注浆加固。

问题2:桩顶位移超标怎么办?
位移>50 mm时,在位移方向对称施打两根锚杆静压桩,分担上部荷载。
问题3:遇到地下障碍物如何快速清障?
先用螺旋钻引孔,遇到孤石采用气动潜孔锤破碎,清障后再回填砂土并重新沉桩。
成本控制:如何在保证质量的前提下省钱?
- 优化桩长组合:通过静力触探数据,将长桩改为短桩+筏板,节省10%~15%材料费。
- 错峰采购:每年3-4月、9-10月为需求淡季,厂家让利空间最大。
- 减少截桩量:采用“桩顶标高控制仪”,将截桩率从8%降至3%。
- 集中配送:同一项目多家标段联合招标,运输费可下降12%。
未来趋势:预应力管桩会向哪些方向发展?
随着“双碳”战略推进,免压蒸PHC管桩(常温养护)已在上海试点,能耗降低30%;超高强管桩C105可将单桩承载力提高40%,减少用桩量;此外,数字化施工通过桩机物联网实时上传贯入度、垂直度数据,实现远程质量监控。
评论列表
