土地开发流程_土地开发需要哪些手续

新网编辑 29 0

土地开发到底指什么?

土地开发是把**未利用或低效利用的土地**转变为可建设用地的全过程,既包括**农转用、征收、拆迁、平整**,也涵盖**市政配套、指标落实、权属登记**等后续环节。一句话:让“生地”变“熟地”,为房地产、产业园、基建项目提供合法合规的建设载体。 ---

土地开发流程拆解:七步闭环

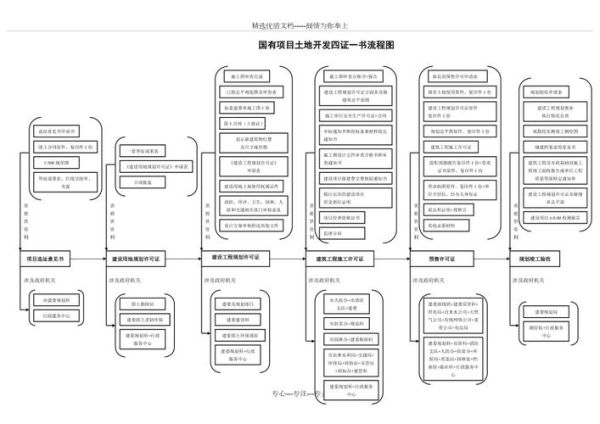

### 1. 项目立项与可行性研究 **谁来干?** 政府平台公司、产业地产商、大型房企。 **核心动作:** - 编制《项目建议书》 - 完成《可行性研究报告》并通过发改部门评审 - 拿到《立项批复》或《企业投资项目备案证》 **注意:** 若涉及新增建设用地,必须同步启动**土地利用总体规划调整**。 --- ### 2. 土地征收与拆迁安置 **征收主体是谁?** 市、县级人民政府。 **关键节点:** - 发布《拟征地公告》→ 开展**社会稳定风险评估** - 签订《征地补偿安置协议》→ 落实**社保名额** - 申请《征地批复》→ 自然资源部或省级政府审批 **拆迁难点:** - **补偿标准争议**:需提前锁定评估机构并公示结果 - **钉子户问题**:预留**司法强拆预案**与**协商谈判双通道** --- ### 3. 农用地转用与指标落实 **疑问:农用地转用审批到底卡在哪?** 答案:卡在**新增建设用地指标**与**耕地占补平衡指标**。 **解决路径:** - 购买省内增减挂钩节余指标 - 跨省域交易补充耕地指标 - 申请国家重大项目“直供”指标 --- ### 4. 土地一级开发(生地变熟地) **谁来出资?** 传统模式由政府土地储备中心主导;PPP模式引入社会资本。 **成本构成:** - **拆迁补偿费**(占比40%-60%) - **市政配套费**(道路、水电气、学校医院) - **财务成本**(年化8%-12%的融资成本) **周期:** 一般2-4年,一线城市核心区因拆迁复杂可能拉长至5-7年。 --- ### 5. 招拍挂出让与拿地 **开发商如何算帐?** - 土地成交价 = 基准地价 + 溢价率 - 实际可售楼面价 = (成交价 + 契税 + 一级开发成本返还)/ 可售面积 **风险提示:** - **隐性成本**:配建保障房、幼儿园、道路等无偿移交 - **勾地条款**:产业准入、税收强度、固定资产投资强度 --- ### 6. 建设用地规划许可证与工程许可 **两证一书顺序:** 1. 《建设用地规划许可证》 2. 《建设工程规划许可证》 3. 《建筑工程施工许可证》 **加速技巧:** - 提前完成**环评、水保、地灾、文勘**等专项报告 - 利用“多审合一”改革,同步办理规划与施工许可 --- ### 7. 竣工验收与不动产权证 **验收链条:** - 规划核实 → 消防验收 → 人防验收 → 竣工备案 - 首次登记(大证)→ 分户登记(小证) **开发商痛点:** - **实测面积差异**导致补交或退土地出让金 - **公共配套移交**延迟影响业主入住与产权办理 ---

土地开发需要哪些手续?一张清单全掌握

| 阶段 | 核心批文/证照 | 审批部门 | 常见耗时 | |---|---|---|---| | 立项 | 项目备案证 | 发改委 | 5-10个工作日 | | 征地 | 征地批复 | 省级政府/自然资源部 | 3-6个月 | | 转用 | 农用地转用批复 | 同上 | 同步办理 | | 规划 | 选址意见书、用地规划许可证 | 自然资源局 | 15-30个工作日 | | 施工 | 施工许可证 | 住建局 | 7-15个工作日 | | 产权 | 不动产权证 | 不动产登记中心 | 3-5个工作日 | ---

容易被忽视的三大风险点

**1. 生态红线与永久基本农田冲突** - **自查工具:** 自然资源“一张图”系统 - **解决方案:** 调整选址或申请国家重大建设项目占用论证 **2. 土壤污染调查** - **触发条件:** 原工业用地、加油站、垃圾填埋场 - **治理成本:** 轻度污染50-200元/㎡,重度污染可达1000元/㎡以上 **3. 文保与地灾评估** - **文保:** 涉及地下埋藏区需考古勘探(3-6个月) - **地灾:** 山地项目必须做滑坡、泥石流评估,否则无法通过规划审批 ---

2024年土地开发新趋势

- **“标准地”出让**:政府提前完成环评、能评、文勘,企业拿地即开工 - **“带方案”招拍挂**:规划方案、建筑方案随土地出让文件一并公示,减少后期调整 - **存量用地再开发**:老旧小区、工业厂房改造成为主流,避免新增建设用地指标压力 ---

如何缩短整体周期?内部操作手册

1. **并联审批**:同步启动环评、水保、地灾,而非串联等待 2. **容缺受理**:核心材料齐全时,非关键材料后补 3. **模拟审批**:在征地阶段即预审规划方案,压缩3-6个月时间 4. **政企协同**:提前与政府平台公司签订《土地一级开发合作协议》,锁定成本与周期
