金属结构制造价格怎么算_钢结构加工厂哪家好

新网编辑 17 0

金属结构制造价格怎么算?核心公式与隐藏成本一次说清

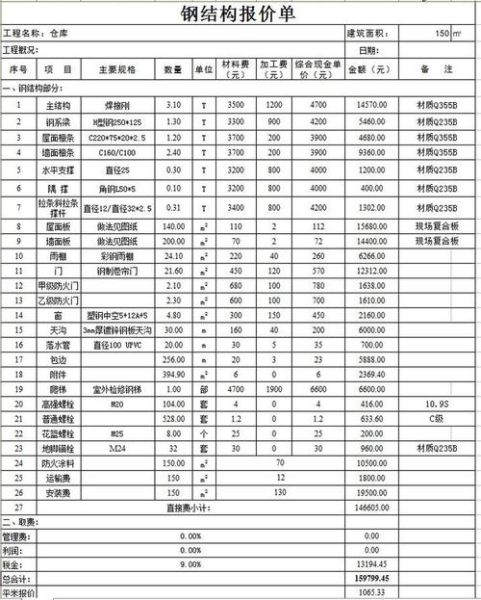

**Q:金属结构制造价格到底由哪些部分构成?** A:常规报价=材料费+加工费+表面处理费+运输费+税费,但**80%的甲方忽略三项隐藏成本**:设计变更追加、现场二次返工、吊装配合费。 **价格拆解示例(以10吨钢框架为例)** - 材料费:Q355B型钢4,200元/吨×10吨=42,000元 - 加工费:切割、焊接、钻孔1,800元/吨×10吨=18,000元 - 表面处理:抛丸+环氧富锌底漆80元/㎡×280㎡=22,400元 - **隐藏成本**:若设计变更导致钢材替换,追加约7%预算 ---

钢结构加工厂哪家好?四步筛选不踩坑

**Q:面对上百家加工厂,如何快速锁定靠谱厂家?** A:用“资质-设备-案例-服务”四维打分法,**总分低于80分直接淘汰**。 | 维度 | 权重 | 评估要点 | 快速验证方法 | |---|---|---|---| | 资质 | 25% | 钢结构工程专业承包一级、ISO3834焊接认证 | 住建部官网查证书编号 | | 设备 | 20% | 激光切割机(≥6kW)、龙门埋弧焊机 | 要求视频验厂 | | 案例 | 30% | 近3年同类型项目≥5个 | 现场考察+业主回访 | | 服务 | 25% | 48小时出深化图、终身质保 | 写入合同条款 | **实地考察必看三细节** 1. **材料堆放区**:钢材是否按炉批号分类存放,避免混钢风险 2. **焊接工位**:焊丝保温桶是否通电,防止焊缝氢致裂纹 3. **质检环节**:UT探伤比例是否达到20%(高于国标10%) ---

2024年金属结构制造5大趋势

**Q:行业价格战愈演愈烈,未来突破口在哪?** A:**数字化交付、绿色制造、模块化设计**将成为溢价关键。 - **BIM+CAM无缝对接**:通过Tekla模型直接生成CNC切割代码,减少90%人工套料时间 - **光伏一体化屋面**:在厂房屋面板预埋光伏支架,降低15%综合造价 - **耐候钢免涂装技术**:免维护周期达50年,全生命周期成本下降30% ---

常见报价陷阱与反制策略

**陷阱1:按“理论重量”结算** - 风险:H型钢理论重量比实际少8%,10吨项目可能缩水800kg - **反制**:要求按过磅重量结算,并在合同注明允许±3%公差 **陷阱2:模糊表面处理标准** - 风险:报价仅写“普通防锈漆”,实际使用醇酸漆(户外寿命仅2年) - **反制**:明确油漆品牌(如佐敦、阿克苏)、膜厚(≥120μm)、质保年限 ---

甲方最关心的三个细节问答

**Q:如何确保焊接质量可追溯?** A:要求厂家提供**焊缝地图**,每道焊缝标注焊工编号、焊接参数、探伤报告编号,扫码即可查询原始记录。 **Q:加工厂拖延工期如何应对?** A:在合同设置**分段节点奖惩**——钢柱加工完成支付30%,每延迟1天扣合同总额0.5%,提前完成奖励同等金额。 **Q:异地项目运输如何控制变形?** A:采用**“井”字形叠放+胎架固定**,每车装车前拍照存档,到货验收若变形超L/1000,由厂家承担矫正费用。
