钢结构建筑多少钱一平米_钢结构厂房施工周期多久

新网编辑 18 0

钢结构建筑多少钱一平米?价格构成拆解

“钢结构建筑多少钱一平米?”这是90%的业主在询价时最先抛出的问题。答案并不固定,但可以通过拆解成本构成来估算。

钢结构建筑多少钱一平米_钢结构厂房施工周期多久

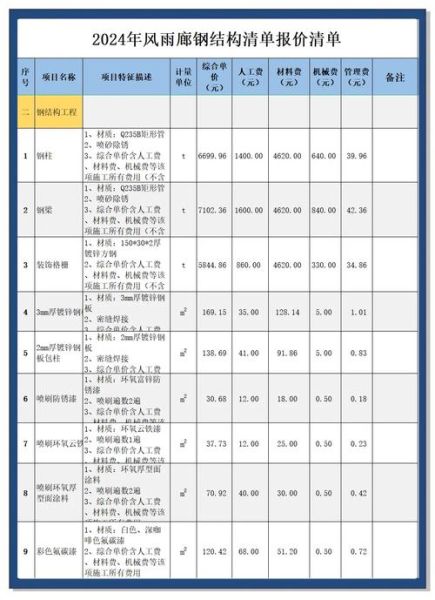

(图片来源网络,侵删)
  • 主材费用:H型钢、C型钢、Z型钢——占整体造价的45%~55%。以Q355B为例,2024年5月市场均价约4800元/吨,折算到每平米约280~350元。
  • 围护系统:彩钢板、夹芯板、采光带——占15%~20%。0.5mm厚820型彩钢板单价约38元/㎡,若选用100mm岩棉夹芯板则升至110元/㎡。
  • 防火防腐:涂料、包覆、喷涂——占8%~12%。二级防火要求下,薄型防火涂料湿膜厚度2.5mm,材料+人工约45元/㎡。
  • 基础及安装:螺栓、焊条、吊装——占20%~25%。独立基础C30混凝土+预埋锚栓,折合到每平米约120~160元。

钢结构厂房施工周期多久?关键节点一览

“钢结构厂房施工周期多久?”通常从合同签订到竣工验收,标准单层厂房(5000㎡以内)约45~60天,具体受以下节点影响:

设计深化阶段:7~10天

设计院完成结构计算、节点详图、屋面排水布置,若业主频繁变更平面布局,周期可能翻倍

工厂加工阶段:15~20天

钢柱、钢梁、吊车梁在工厂切割、钻孔、抛丸除锈、喷漆,排产顺序取决于钢板厚度与订单量

现场安装阶段:12~18天

采用两台25吨汽车吊双机抬吊,每天可完成800~1000㎡主框架;遇连续雨天,工期顺延5%~8%


如何降低钢结构建筑单方造价?

自问:预算紧张时,哪些环节可以优化?

钢结构建筑多少钱一平米_钢结构厂房施工周期多久

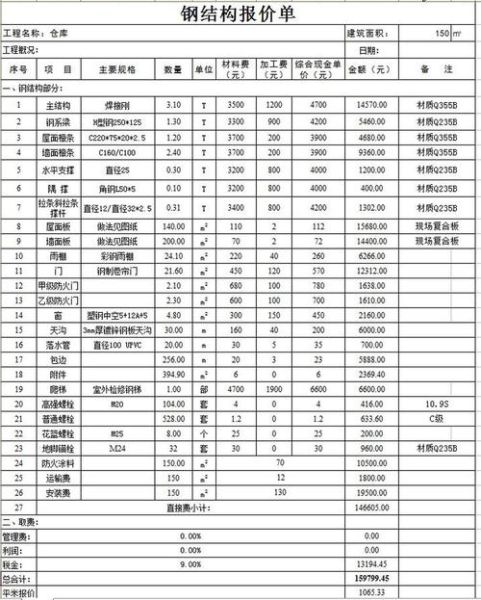

(图片来源网络,侵删)

自答:

  1. 优化柱距:将柱距从6m×8m调整为7.5m×9m,可减少用钢量8%~10%,但需复核屋面檩条挠度。
  2. 选用高频焊接H型钢:比热轧H型钢便宜约300元/吨,且截面尺寸灵活。
  3. 取消内天沟:改为外天沟+虹吸排水,节省不锈钢天沟材料费约25元/㎡。

钢结构厂房施工周期延误的隐形因素

除了天气,还有哪些常被忽视的延误点?

  • 地勘报告滞后:若地基承载力不足,需换填碎石并重新检测,增加7~10天。
  • 吊车梁牛腿标高偏差:超过5mm即需现场垫片调整,每根梁延误0.5天。
  • 彩钢板订货色号冲突:屋面板与墙面板颜色不一致,重新排产需3天。

案例:5000㎡食品冷库钢结构项目

项目概况:檐高12m,温度-25℃,需150mm聚氨酯夹芯板保温。

单方造价:1180元/㎡(含制冷设备基础),其中:

  • 主钢构:420元/㎡(Q355B,用钢量42kg/㎡)
  • 保温围护:260元/㎡(150mmPIR夹芯板,双面0.6mm彩钢)
  • 地面防冻胀:180元/㎡(200mm厚XPS保温板+加热盘管)

施工周期:52天,关键路径为地面加热盘管混凝土养护(14天)。

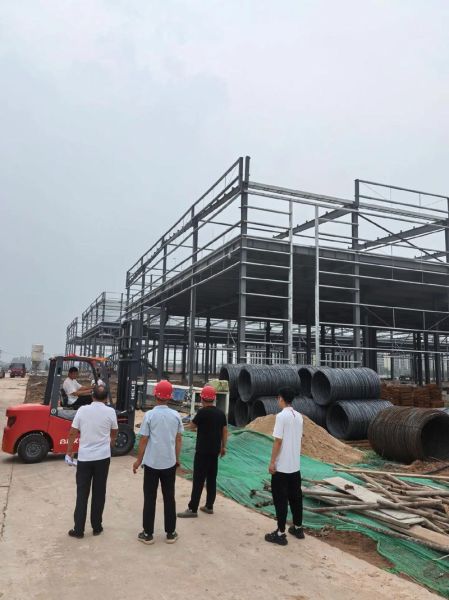

钢结构建筑多少钱一平米_钢结构厂房施工周期多久
(图片来源网络,侵删)

2024年钢结构价格走势预测

铁矿石期货主力合约已突破900元/吨,钢厂成本抬升,预计Q3钢价仍有5%~7%上涨空间。建议:

  • 锁定6月前签订的闭口合同,避免后期调差。
  • 优先选择库存充足的本地钢厂,减少物流溢价。
