装修预算超支的“元凶”到底在哪?
很多业主第一次装修,都会遇到“预算十万,结算十五万”的尴尬。原因往往藏在以下三点:

- 设计反复修改:平面方案敲定了,施工到一半又想加开放式厨房,拆改费用立刻翻倍。
- 主材临时升级:原本选800×800mm瓷砖,逛卖场时被导购说服换成750×1500mm大板,每平米差价高达120元。
- 隐蔽工程漏项:水电定位时没考虑智能马桶、洗碗机,后期补槽走线,一米电线收费80元。
装修报价明细表暗藏哪些“坑”?
1. 单位拆分陷阱
乳胶漆项目常见写法:基层处理(元/㎡)、底漆(元/㎡)、面漆(元/㎡)。看似透明,实则把一道工序拆成三项收费,总价反而比“乳胶漆三遍”打包价高20%。
2. 材料品牌模糊
“防水涂料采用知名品牌”属于无效描述。正确写法应注明“东方雨虹JSA-101型防水,厚度1.5mm,涂刷两遍”,避免用杂牌替代。
3. 工艺标准缺失
贴砖工艺不写清楚,容易出现“薄贴法”变“厚贴法”争议。规范表述应为“瓷砖胶薄贴,齿形刮板梳理,空鼓率≤5%”。
装修预算怎么控制?五步法实测有效
第一步:反向推导法确定总预算
先列出购房总支出,预留10%作为装修基金。例如500万总房款,装修可支配50万,再按硬装:软装:家电=2:1:1分配。
第二步:用Excel做三级预算表

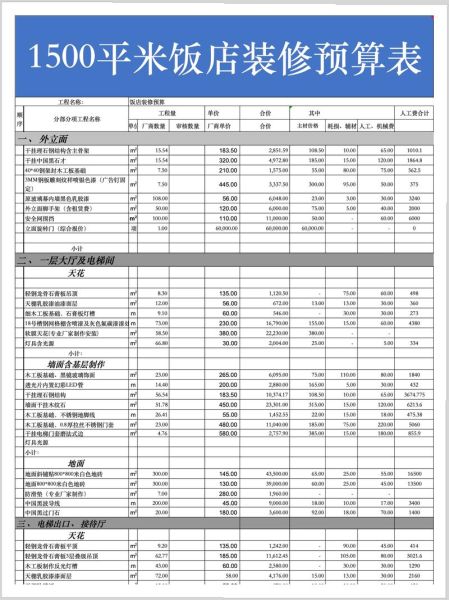

| 一级分类 | 二级项目 | 三级明细 | 预算金额 |
|---|---|---|---|
| 硬装 | 水电改造 | 强弱电布线70米 | 5600元 |
| 泥工 | 客餐厅地砖铺贴 | 4800元 | |
| 木工 | 石膏板直线吊顶 | 3200元 |
第三步:主材采购“错峰法”
瓷砖在3-4月淡季采购,比国庆促销价低15%;定制橱柜避开8月旺季,工厂排产周期缩短一半。

第四步:合同增项“熔断机制”
与施工方约定:增项金额超合同总价5%的部分,需业主书面确认才生效。某业主通过此条款,成功拒绝装修公司追加的8000元“地面找平”费用。
第五步:实时记账APP监控
推荐“装修记账本”APP,设置超支预警。当水电费用达到预算80%时,自动提醒调整后续项目。
装修报价明细表怎么看?三招识破套路
第一招:对照工程量计算规则
墙面乳胶漆面积=(长+宽)×2×房高-门窗洞。某公司报价单按“建筑面积×3.5”计算,100㎡房子多算30㎡,直接多收1200元。
第二招:核查工艺备注栏
注意“含成品保护费”是否重复收费。正规公司成品保护应包含在管理费中,单独列项属于二次收费。
第三招:对比人工费市场价
2024年一线城市人工参考价:
水电工:55-65元/米
泥工:45-55元/㎡
油漆工:40-50元/㎡
报价超出上限20%以上需警惕。

业主常问的五个细节问题
Q:装修公司承诺“零增项”可信吗?
重点看合同附件《工程量清单》是否标注“按实结算”。真正零增项的合同会写明:水电改造费用包干,无论走线多少不追加。
Q:报价单里“工程管理费”收多少合理?
行业惯例为直接费的8%-12%。若收15%且未说明包含监理服务,可要求减免。
Q:如何验证主材真伪?
瓷砖到官网查防伪码,乳胶漆扫描桶身二维码,地板要求厂家送货时附带质检报告。
Q:尾款留多少才有话语权?
建议保留合同总价的5%-10%作为竣工尾款,验收合格后再支付。某业主因压了2万元尾款,成功让装修公司返工了卫生间防水。
Q:预算有限时哪些环节不能省?
隐蔽工程(水电防水)>基础硬装(墙地顶)>定制柜体>软装家电。智能窗帘、蒸烤箱等可入住后逐步添置。
