管桩多少钱一米_管桩施工流程有哪些

新网编辑 14 0

一、管桩多少钱一米?价格由哪些因素决定?

“管桩多少钱一米?”是采购经理最先抛出的问题。答案并不固定,**常规PHC-500-AB型管桩出厂价约180~260元/米**,但落地价往往要叠加运费、税费、卸车费。具体波动因素如下:

管桩多少钱一米_管桩施工流程有哪些
(图片来源网络,侵删)
  • 钢材行情:预应力钢棒占成本60%,若螺纹钢上涨300元/吨,管桩单价跟涨约8~12元/米。
  • 混凝土标号:C80比C60每方贵35~45元,折算到每米约4~6元。
  • 运输半径:30公里内平均运费12元/米,超出100公里可能翻倍。
  • 订单量:一次性采购5万米以上,厂家返点2%~4%,折合每米便宜4~10元。

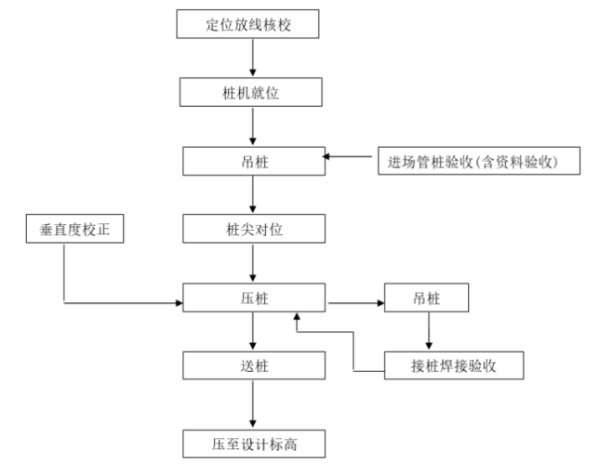

二、管桩施工流程有哪些?七步拆解现场动作

“管桩施工流程有哪些?”从场地移交到桩基检测,可拆成七步:

1. 场地交接与测量放线

施工方拿到坐标控制点后,**用全站仪复核轴线误差≤5 mm**,再撒灰线布桩位。地下管线未探明?先用雷达扫描,避免打断燃气或光缆。

2. 桩机就位与垂直度校准

静压机或锤击机就位后,**用两台经纬仪呈90°交叉观测**,确保导杆垂直度≤1/400。桩机支腿下垫2 cm钢板,防止不均匀沉降。

3. 吊桩喂桩与焊接受压板

管桩吊点距桩端0.207L(L为桩长),**钢丝绳与桩身夹角≥45°**防止滑桩。首节桩入土3 m后,用电焊将桩顶承压板与送桩器满焊,焊缝高度≥8 mm。

4. 压桩或打桩控制

静压施工以油压表读数为主,**终压值≥1.2倍设计特征值**;锤击施工则按“最后三阵10击平均贯入度≤2 cm”判定收锤。遇到硬夹层可改用“引孔+压桩”组合工艺。

管桩多少钱一米_管桩施工流程有哪些
(图片来源网络,侵删)

5. 接桩与焊缝探伤

上下节桩错位≤2 mm,坡口角度60°。焊接后自然冷却8 min,**再用超声波抽检20%焊缝**,不合格立即返工。

6. 截桩与桩顶处理

高出设计标高部分用液压截桩器一次性切断,**保证桩顶平整度≤3 mm**。随后绑扎桩芯钢筋,浇筑C35微膨胀混凝土至承台底。

7. 静载检测与动测验收

静载试验按1%且不少于3根抽检,**沉降量≤40 mm且Q-s曲线无明显陡降**即判定合格。动测采用PDA高应变法,检测桩身完整性Ⅰ类比例≥95%。


三、如何进一步降低管桩综合成本?

除了砍价,**优化设计+施工协同**才是省钱关键:

  1. 减少桩长:通过补勘把持力层标高误差从±1.5 m压缩到±0.5 m,平均可减桩2 m/根。
  2. 改用AB型替代A型:AB型配筋率提高12%,但可减少桩数8%~10%,综合造价反而下降。
  3. 错峰采购:每年11月至次年1月为管桩淡季,价格下浮5%~8%。
  4. 现场自拌混凝土填芯:比商混每方便宜60元,一栋30层住宅楼可省约4万元。

四、常见疑问快问快答

Q:管桩长度可以定制任意尺寸吗?
A:常规模具6~15 m,**超过15 m需二次拼接**,运输超限需办理通行证。

管桩多少钱一米_管桩施工流程有哪些
(图片来源网络,侵删)

Q:雨天能继续压桩吗?
A:小雨可施工,**但桩身湿滑必须加防滑麻袋**;中雨以上需停工,防止桩机下陷。

Q:管桩与钻孔灌注桩如何比选?
A:30层以下住宅,管桩造价低20%~30%,工期快40%;**超过50 m深基础或岩溶发育区**,优先用钻孔灌注桩。


五、2024年管桩行业新动向

工信部已发布《预制桩行业规范条件》,**要求2025年前淘汰年产50万米以下的小厂**,行业集中度将提升至CR10=65%。同时,**免压蒸PHC管桩**开始量产,养护周期从7天缩短到24小时,有望再降成本3%~5%。

  • 评论列表

留言评论
